article5月29日,国家电投电子商务平台发布《山东电力工程咨询院有限公司 2025年第 138批招标国家电投大连市花园口I、II海上风电项目海上主体工程施工中标候选人公示》的公告。
第一中标候选人:中国铁建港航局集团有限公司投标报价:,46439.6686万元。第二中标候选人:中交第三航务工程局有限公司,投标报价:48599.9686万元。

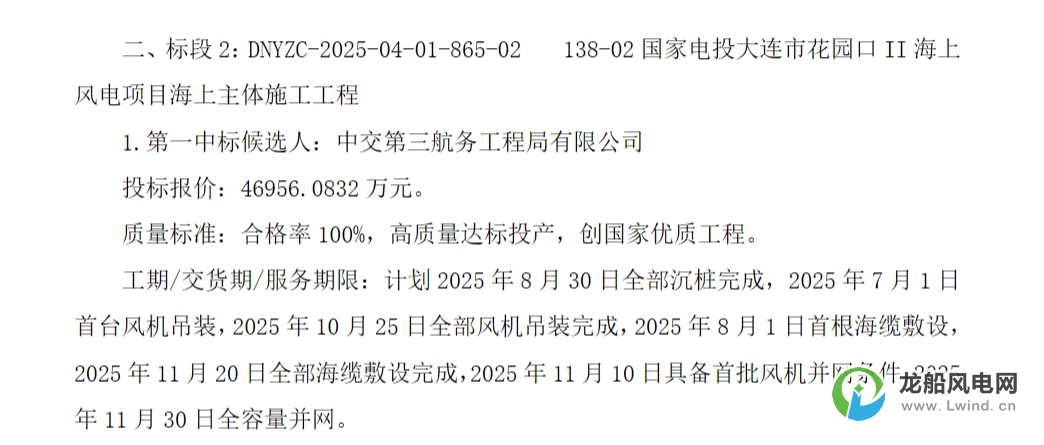

第一中标候选人:中交第三航务工程局有限公司,投标报价:46956.0832万元。第二中标候选人:中国铁建港航局集团有限公司,投标报价:49835.2343万元。
国家电投大连市花园口I、II海上风电项目位于花园口南侧海域,黄海海域长山列岛和石城岛之间。风电场横向跨度约5.0km~9.5km,纵深约19.1km,水深约10m~15m,中心点距离岸线km、距离海洋功能区划中工业与城镇用海区约13km,规划面积约100.8km2。
国家电投大连市花园口I海上风电项目(位于庄河海域)规划装机规模为220MW,拟安装21台单机容量不小于10.5MW的风电机组。国家电投大连市花园口II海上风电项目(位于庄河海域)规划装机规模为180MW,拟安装17台单机容量不小于10.5MW的风电机组。所发电量各通过4回 66kV集电海底电缆接入220kV海上升压站,升压后以双回220kV海缆登陆,之后转陆上双回220kV线路接入陆上集控中心,最终经一回220kV架空线路(由电网建设)接入花园口220kV变电站。
国家电投大连市花园口I、II海上风电项目共用一座220kV海上升压站、双回220kV海缆、陆上双回220kV线路、一座陆上集控中心及40MW/160MWh储能设施等,共用部分位于庄河市,属于花园口II项目。hjc888黄金城·(中国区)官方网站
工期要求:2025年6月1日首桩沉桩,2025年8月30日全部沉桩完成,2025年7月1日首台风机吊装,2025年10月25日全部风机吊装完成,2025年8月1日首根海缆敷设,2025年11月20日全部海缆敷设完成,hjc888黄金城·(中国区)官方网站2025年11月10日具备首批风机并网条件,hjc888黄金城·(中国区)官方网站2025年11月30日全容量并网。返回搜狐,查看更多
